Pri plánovaní stavby alebo renovácie domu je jednou z kľúčových úloh zabezpečiť dostupnosť elektrickej energie. Elektrická prípojka predstavuje životne dôležitú infraštruktúru pre každý dom, byt či iný objekt. Je to v podstate srdce celého energetického systému budovy, zabezpečujúce dodávku elektrickej energie nevyhnutnej pre chod domácnosti či prevádzku firmy.
V prípade, že máte záujem o esteticky čistejšie riešenie, možnosť elektrickej prípojky v zemi je skvelou voľbou. V tomto článku sa pozrieme na dôležité informácie o elektrickej prípojke v zemi. Elektrická prípojka v zemi je metóda umiestňovania elektrického vedenia pod zem. Tento typ prípojky poskytuje viac estetického vzhľadu, pretože nevyžaduje viditeľné vedenia a stĺpy. Káble sú zakopané pod povrchom a pripojené k hlavnému distribučnému systému.
Výhody elektrickej prípojky v zemi
Elektrická prípojka v zemi prináša niekoľko významných výhod, ktoré sú dôležité pri rozhodovaní o type pripojenia:
- Estetický vzhľad: Elektrické vedenia a stĺpy nie sú viditeľné, čo zaručuje čistejší vzhľad okolia a vyhýba sa rušivým prvkom.
- Bezpečnosť: Káble v zemi sú lepšie chránené pred vonkajšími vplyvmi, ako sú extrémne poveternostné podmienky alebo mechanické poškodenia, čo znižuje riziko porúch alebo výpadkov.
- Menšie riziko: Elektrické vedenia pod zemou sú menej náchylné na poškodenie napríklad pri silných veterných búrkach alebo náhodnom kontaktu s vetvami stromov.
- Čistší priestor: Bez prítomnosti viditeľných vedení a stĺpov je priestor vo vašej záhrade alebo okolí čistejší a viac využiteľný.
Komplexný proces zriadenia elektrickej prípojky krok za krokom
Zriaďovanie elektrickej prípojky svojpomocne nie je jednoduchá záležitosť. Zriadenie elektrickej prípojky začína podaním žiadosti o pripojenie a vyžaduje si pozornosť k detailom a dodržiavanie noriem. Celý proces od podania prvej žiadosti po spustenie prvého spotrebiča alebo zasvietenie svetla trvá spravidla tri až štyri mesiace, aj keď v ideálnych prípadoch to môže byť aj 2 mesiace. Niekedy sa to však môže natiahnuť aj na 3 či 4 mesiace.
1. Žiadosť o pripojenie elektriny

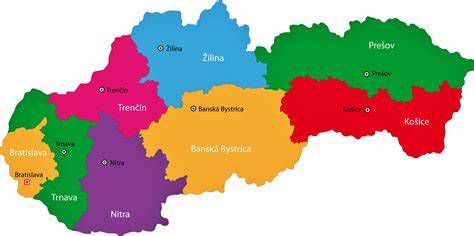

Prvým krokom je odoslanie žiadosti o pripojenie na príslušnú distribučnú spoločnosť. Na Slovensku pôsobia traja distribútori: Západoslovenská distribučná (ZSD), Stredoslovenská distribučná (SSD) a Východoslovenská distribučná (VSD). Väčšina distribučných spoločností už ponúka aj možnosť elektronického podania. Ak plánujete stavať nový dom, pripojte k žiadosti aj povinnú prílohu, ktorá obsahuje parcelné číslo pozemku s názvom ulíc.
K samotnej žiadosti je potrebné pripojiť aj situačný plán, ktorý musí obsahovať vyznačenú polohu objektu, parcelné číslo aj s názvom ulice (ak je viac parciel, tak vypísať všetky). V žiadosti je potrebné uviesť všetky potrebné údaje o budove/pozemku, pre ktorú sa má pripojenie realizovať, ako aj požadovanú kapacitu a ďalšie detaily týkajúce sa realizácie prípojky. Zároveň sa v žiadosti špecifikuje potreba väčšieho výkonu napríklad v prípade elektrického vykurovania. Je tiež dobré označiť, že máte záujem uzatvoriť zmluvu o pripojení, urýchli sa tým celý proces vybavovania.
Distribučná spoločnosť by sa mala k žiadosti vyjadriť do 30 dní a stanovisko zahŕňať miesto ako aj podmienky pripojenia. Distribučná spoločnosť vám do 30 dní pošle písomné stanovisko o podmienkach vášho pripojenia k sieti a výšku poplatku za pripojenie v závislosti od veľkosti vášho hlavného ističa a počtu fáz.

2. Projekt elektrickej prípojky a povolenia
Po schválení žiadosti distribútor zašle žiadateľovi zmluvu o pripojení odberného elektrického zariadenia. Tento dokument je kľúčovým podkladom pre projektanta pri vypracovávaní projektovej dokumentácie. Zmluva obsahuje všetky podstatné informácie, ako napríklad číslo parcely, číslo odberného miesta (číslo stĺpu, z ktorého sa bude pripájať) a definíciu hlavného ističa, ktorý sa umiestňuje v elektromerovej skrinke (typicky 25A istič s charakteristikou B).
Projektová dokumentácia je mimoriadne dôležitou súčasťou celého procesu realizácie elektrickej prípojky. Jej hlavným cieľom je zabezpečiť dodržanie všetkých platných technických noriem a predpisov v danom čase a zároveň poskytnúť detailné podklady pre odborné zhotovenie prípojky. Kľúčové časti projektovej dokumentácie zahŕňajú nákresy vedenia vodičov a trasy, nákres schémy zapojenia tarifov, popis vodičov, podrobný popis osadenia elektromera a uzemnenie elektromera. Ak sa na vašom stavebnom pozemku doteraz nenachádzala žiadna iná stavba, nová elektrická prípojka bude súčasťou už vašej projektovej dokumentácie.
Pred vydaním stavebného povolenia musíte požiadať o vyjadrenie distribútorov energií, keďže tí sú účastníkmi konania. Pri novostavbe alebo veľkej rekonštrukcii potrebujete stavebné povolenie, ktoré by malo zahŕňať aj prerábku prípojky. Pre vybudovanie elektrickej prípojky na záhrade, v chate, rekreačnom bývaní, či chalupe, ak nepotrebujete stavebné povolenie, stačí na stavebnom úrade podať tzv. ohlásenie drobnej stavby. V oboch prípadoch však musíte mať vypracovaný projekt elektrickej prípojky.
V rámci projektovej prípravy je nutné prejednať pripojovacie podmienky s dodávateľom elektrickej energie. Dôležité je tiež získať vyjadrenia od iných správcov sietí, ako sú telekomunikačné spoločnosti alebo správcovia plynových a vodovodných potrubí, aby sa predišlo poškodeniu existujúcich podzemných infraštruktúr počas výkopových prác.
3. Realizácia elektrickej prípojky v zemi

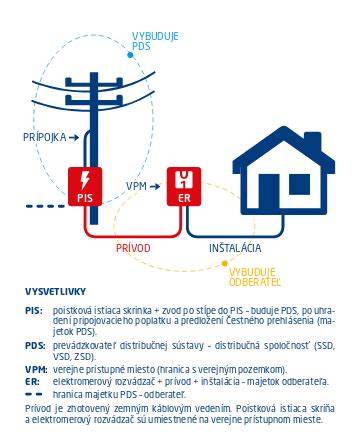

Keď distribučná spoločnosť projekt odsúhlasí, prichádza čas na prípravné práce a samotnú realizáciu. Elektrická prípojka sa nesmie budovať podľa vlastného uváženia. Je nevyhnutné striktne dodržiavať pokyny uvedené v projektovej dokumentácii a príslušných technických normách. Norma STN 33 3320 definuje podmienky pre zriaďovanie elektrických prípojok a stanovuje aj požiadavky na ich uloženie. Táto norma definuje technické požiadavky na pripojenie k distribučnej sústave, vrátane umiestnenia a vyhotovenia prípojkových skríň, minimálnych prierezov vodičov a požiadaviek na uzemnenie.
- Vytýčenie inžinierskych sietí: Pred výkopom je nutné vytýčiť inžinierske siete, ktoré sa nachádzajú v oblasti, kde sa bude realizovať výkop, aby sa predišlo ich poškodeniu. Distribučné spoločnosti často poskytujú službu vytýčenia svojich podzemných káblov, ktoré sú potom označené špeciálnou farbou. V úsekoch, kde sa nachádzajú tieto existujúce vedenia, je potrebné pracovať s maximálnou opatrnosťou.
- Výkopové práce: Inštalačný tím vykope rýhu pre umiestnenie káblov pod zem. Výkop by mal byť dostatočne hlboký a široký (napr. 0,35 m x 0,8 m). Odporúčaná je nemrznúca hĺbka (cca 80 cm). Hĺbka uloženia elektrického kábla v zemi je kľúčovým parametrom, ktorý zaisťuje jeho ochranu pred poškodením. Vo všeobecnosti sa odporúča kopať jamu (kanál) v hĺbke približne 80 cm. Táto hĺbka je dostatočná na ochranu kábla pred bežnými povrchovými zásahmi, ako je obrábanie pôdy, a zároveň minimalizuje riziko poškodenia pri náhodných výkopoch. Šírka výkopu sa obvykle pohybuje v rozmedzí 20 až 30 cm, v závislosti od počtu ukladaných káblov a ich ochrany. Pri tomto procese je dôležité dodržiavať bezpečnostné predpisy a predchádzať poškodeniu iných podzemných infraštruktúr, ako sú vodovodné alebo plynové rúry, telefónne vedenie a pod. Ak je bod pripojenia na druhej strane cesty alebo v trase kábla sa nachádza prekážka, je nevyhnutné pretláčanie komunikácií.
- Pokládka káblov: Káble sa pokladú do vykopanej rýhy a zabezpečia sa tak, aby boli chránené pred poškodením. Používajú sa špeciálne ochranné rúry alebo trubky na zabezpečenie bezpečného uloženia káblov. V zemnom výkope sa často vytvára pieskové lôžko, na ktoré sa kladie ochranná tehla alebo výstražná fólia nad káblom, aby sa upozornilo na prítomnosť elektrického vedenia. V súčasnosti sa najčastejšie používajú hliníkové vodiče typu AYKY s prierezom 16mm² až 35mm². Od stĺpa ku elektromerovému rozvádzaču sa bežne používajú hliníkové AYKY káble a od elektromerového rozvádzača ku domovej/bytovej rozvodnici, kde máme umiestnené ističe a prúdové chrániče sa dávajú medené CYKY káble. V prípade dvojtarifného merania (s možnosťou merania nočného prúdu) sa k hlavnému prívodnému káblu ukladá aj druhý kábel, zvyčajne typu CYKY-J3x1,5. Veľkosť chráničky je potrebné zvoliť s ohľadom na rozmery ukladaných káblov a typ merania. Dané prívodné káble odporúčame umiestniť aj do ochrannej ohybnej trubky, ktorá ich ochráni pred mechanickým poškodením. Na stĺp sa zasa dáva pevná kovová trubka na ochranu prívodného kábla. Takisto odporúčame asi po 30-40cm zásypu natiahnuť aj výstražnú fóliu, ktorá signalizuje pri prípadných budúcich výkopových prácach, že v zemi je uložený prívodný kábel. Pred zasypaním výkopu sa na dno položí výstražná fólia, ktorá signalizuje prítomnosť uloženého elektrického kábla pod zemou. Táto fólia slúži ako dôležité bezpečnostné upozornenie pre budúce zemné práce. Po uložení fólie sa výkop kompletne zasype zeminou. Na oboch koncoch výkopu je potrebné nechať kábel trčať pre následné pripojenie.
- Osadenie elektromerového rozvádzača: Po vykonaní výkopov a umiestnení uzemnenia sa osadí elektromerový rozvádzač do oplotenia min. výška 60 cm nad terénom. Stredové okienko elektromera by malo byť vo výške 1,5 až 1,7 metra nad zemou.
The process of cable termination 185mm
Uzemnenie a prechod na sústavu TN-S
Uzemnenie je jedným z najdôležitejších prvkov celej elektrickej prípojky, nakoľko zabezpečuje bezpečnosť osôb a majetku. V kontexte elektrických prípojok ide často o prechod z doterajšej sústavy TN-C na modernú sústavu TN-S. Tento prechod zabezpečuje oddelenie ochranného vodiča (PE) od nulového pracovného vodiča (N) priamo v elektromerovej skrini, čím sa zvyšuje bezpečnosť a spoľahlivosť celého systému. Každá moderná rekonštrukcia alebo novostavba musí počítať s implementáciou bodu rozdelenia a vytvorením sústavy TN-S. Z tohto dôvodu sa dôrazne odporúča zveriť realizáciu uzemnenia a celej prípojky skúseným firmám, ktoré disponujú potrebným vybavením (napr. revíznym meracím prístrojom na meranie zemných odporov) a vedia zabezpečiť optimálne hodnoty.
Po uložení káblov do chráničiek je dôležité zabezpečiť ich správne uzemnenie. Elektromerový rozvádzač sa uzemňuje pomocou pásoviny, ktorá sa tiež ukladá do výkopu pri elektrickom kábli. Táto pásovina by mala byť v dostatočnej vzdialenosti od silového vodiča a na vhodnom mieste by mala byť vyvedená pre pripojenie k elektromerovému rozvádzaču. Norma STN 33 3320 stanovuje maximálnu hodnotu uzemnenia do 15 Ω, pričom sa nemusí klásť do zeme viac ako 20 metrov zemniaceho pásu. Uzemnenie sa vykonáva pomocou pásoviny, ktorá sa kladie na dno výkopu v dostatočnej vzdialenosti od silového vodiča, najčastejšie počas celej dĺžky a v niektorých prípadoch sa aj spája s Hlavnou Uzemňovacou svorkou v dome.
V mieste rozdelenia na sústavu TN-S musí byť zhotovený na prípojnici PE (svorke PE) uzemňovací prívod na uzemňovač s hodnotou uzemnenia max. do 15 Ω. V každej budove musí byť zhotovené hlavné pospájanie, na ktoré sa musí pripojiť hlavný ochranný vodič, hlavný uzemňovací vodič, hlavná uzemňovacia svorka a cudzie vodivé časti (rozvodné potrubia plynu, vody, ústredného vykurovania a klimatizácie, kovové konštrukčné časti budovy a pod.).
4. Revízna správa a pripojenie
Po zhotovení technickej časti je nevyhnutné vykonať odbornú prehliadku a skúšku (revíziu) prípojky. Zavŕšením legislatívnej aj technickej časti elektrickej prípojky je vykonanie jej odbornej prehliadky a následnej revíznej skúšky. Túto vypracuje revízny technik, ktorý po obhliadke a premeraní všetkých potrebných veličín spíše revíznu správu.
Revízna správa je neoddeliteľnou súčasťou celého procesu výstavby elektrickej prípojky. Ide o dokument, ktorý vystavuje kvalifikovaný revízny technik a potvrdzuje, že realizovaná prípojka spĺňa všetky platné normy a predpisy. Revízna správa obsahuje záznamy o vykonaných meraniach, ako je napríklad meranie izolačného stavu vodičov a odporu uzemnenia. Správne vykonaná revízna správa je predpokladom pre bezpečnú prevádzku celej prípojky.
Následne je potrebné doručiť prevádzkovateľovi distribučnej sústavy doklady uvedené v technických podmienkach pripojenia, prípadne iba čestné prehlásenie o pripravenosti odberného miesta. Prevádzkovateľ distribučnej sústavy vám namontuje elektromer na pripravené odberné miesto do 5 pracovných dní od prijatia požiadavky.
5. Uzavretie zmluvy o dodávke elektriny
Keďže distribučná spoločnosť zabezpečuje iba pripojenie k elektrickej sieti, odberateľ si musí zvoliť spoločnosť, ktorá bude elektrickú energiu dodávať. Výber je vhodné realizovať na základe referencií, dostupnosti, ceny, či dôvery k danému dodávateľovi. Zoznam dodávateľov elektriny je zverejnený na stránke Úradu pre reguláciu sieťových odvetví. Na Slovensku pôsobia tri distribučné spoločnosti, zatiaľ čo dodávateľov pre domácnosti bolo k 1.1.2024 až 32.
Dodávateľskej spoločnosti sa okrem zmluvy o dodávke elektriny posiela aj zmluva o pripojení s distribučnou spoločnosťou a revízna správa, resp. čestné prehlásenie potvrdené distribučnou spoločnosťou. Ak sú všetky dokumenty v poriadku, nasleduje inštalácia elektromera a zaplombovanie rozvádzača a hlavného ističa. Odber elektriny začína.
Umiestnenie elektromerovej skrinky: Prístupnosť a bezpečnosť
Pre každý objekt sa zriaďuje len jedna elektrická prípojka. Elektromerový rozvádzač (skrinka) sa nesmie umiestňovať náhodne. Jeho poloha je presne definovaná projektantom. Prípojkové istiace skrine (elektromerové rozvádzače) sa prednostne zhotovujú na hranici pozemku alebo výnimočne na objekte v blízkosti hlavného vchodu a vždy na verejne prístupnom mieste (norma STN 33 3320:2002), tak, aby pracovníci energetiky mohli kedykoľvek odčítať údaj z elektromera.
Zvyčajne platí, že skrinka by nemala byť umiestnená nižšie ako 60 cm nad upraveným terénom a musí byť zabezpečený voľný priestor minimálne 80 cm pred skrinkou pre potreby manipulácie, obsluhy a údržby. Podľa nových noriem (STN 33 3320:2002) musí byť elektrická prípojka verejne prístupná a umiestnená na hranici pozemku tak, aby pracovníci energetiky mohli kedykoľvek vykonať odpočet alebo údržbu elektromera. Elektromerový rozvádzač musí byť vyhotovený v oplotení alebo na hranici pozemku tak, aby bol kedykoľvek prístupný!
Osadenie elektromerového rozvádzača: Po vykonaní výkopov a umiestnení uzemnenia sa osadí elektromerový rozvádzač do oplotenia, minimálna výška 60 cm nad terénom. Spodný okraj skrine má byť 0,6 m nad definitívne upraveným terénom. Ak sa na pripojenie objektu použije elektromerový rozvádzač s prípojkovou skriňou, je potrebné dodržať ustanovenie čl. 4.6.8 normy [304], aby najmenšia výška stredu okienka elektromera bola 0,7 m nad definitívne upraveným terénom.
V minulosti sa elektromerové skrinky často umiestňovali priamo v objektoch, avšak toto riešenie je dnes už minulosťou. Pri rekonštrukciách starších elektrických prípojok je často nevyhnutná ich modernizácia a preloženie elektromerového rozvádzača na hranicu pozemku.

Typy elektrických prípojok a merania
V bežnej praxi sa stretávame predovšetkým s dvoma základnými typmi elektrických prípojok, ktoré sa líšia spôsobom merania spotreby elektrickej energie a následným účtovaním: jednotarifným a dvojtarifným meraním.
Jednotarifné meranie: Konštantná cena počas celého dňa
Pri jednotarifnom meraní platíte za elektrickú energiu rovnakú cenu bez ohľadu na denný čas. Cena za odber je konštantná a nezvyšuje sa ani neznižuje počas 24 hodín. Tento spôsob odberu je jednoduchý a predvídateľný z hľadiska nákladov. Elektromerová skrinka pre jednotarifné meranie býva spravidla menších rozmerov.
Dvojtarifné meranie: Výhodnejšia nočná sadzba
Dvojtarifné meranie, ľudovo nazývané aj „denný a nočný prúd“, prináša odlišný systém odberu elektrickej energie. V tomto prípade sa cena za elektrinu delí do dvoch takzvaných taríf: dennej a nočnej. Nočná tarifa je zvyčajne výrazne nižšia ako denná. Tento model je navrhnutý tak, aby motivoval k presunu energeticky náročnejších spotrieb do hodín s nižšou cenou. Elektromerová skrinka pre dvojtarifné meranie je väčších rozmerov, aby pojala potrebné komponenty pre prepínanie medzi tarifami, ako je napríklad zariadenie hromadného diaľkového ovládania (HDO).
Náklady na zriadenie prípojky a projektovú dokumentáciu
Cena za zriadenie elektrickej prípojky nie je univerzálna a závisí od viacerých faktorov, ako je požadovaný výkon, veľkosť hlavného ističa a počet fáz, ktoré sú určené počtom a výkonom budúcich spotrebičov. Cena za elektrickú prípojku sa štandardne pohybuje v stovkách eur, pričom môže presiahnuť aj tisíc eur.
Projekt elektrickej prípojky vrátane technickej správy, výkresovej časti a protokolu o určení vonkajších vplyvov, sa pohybuje od približne 80 € vyššie. Revízna správa stojí do 50 eur. Náklady na realizovanie samotnej elektrickej prípojky (vrátane kábla a výkopu) môžu dosiahnuť vyše 500 eur. Záleží tiež od trasy, kadiaľ sa kábel/káble ťahá/ťahajú. Cena kábla sa pohybuje okolo 10 eur za meter. Ak výkopové práce nerealizujete svojpomocne, treba tu tiež počítať s nákladmi. Ak bod pripojenia do distribučnej siete na opačnej strane cesty, náklady môžu dosiahnuť do 1000 eur, prípadne viac. Cena prípojky môže výrazne zvýšiť vecné bremeno, ak musí kábel viesť cez cudzí pozemok.
Poplatok za pripojenie elektriny je vo všetkých distribučných spoločnostiach podobný, ale líši sa podľa hodnoty hlavného ističa. Prehľad poplatkov za pripojenie elektriny (2019) uvádza, že ceny závisia od ampérovej hodnoty hlavného ističa a druhu odberu (jednofázový, trojfázový). Poplatok za pripojenie sa pohybuje okolo 210 € (štandardný rodinný dom s trojfázovým ističom veľkosti 25 A). Východoslovenská distribučná ponúka najnižšie poplatky, zatiaľ čo Stredoslovenská distribučná má najvyššie.
| Veľkosť ističa | Typ odberu | ZSD (cena s DPH) | SSD (cena s DPH) | VSD (cena s DPH) |
|---|---|---|---|---|
| 25 A | Jednofázový | 70 € | 70 € | 70 € |
| 25 A | Trojfázový | 200 € | 217 € | 194 € |
| 32 A | Trojfázový | 256 € | 278 € | 248 € |
| 40 A | Trojfázový | 320 € | 347 € | 310 € |
Poznámka: Údaje sú z roku 2019 a môžu sa líšiť. Skutočnú výšku poplatkov si overte u svojho distribútora.
Špecifické typy prípojok a situácie
Dočasná elektrická prípojka pre stavebné práce
Pri stavbe novostavby alebo rozsiahlejšej rekonštrukcii je často potrebné zabezpečiť elektrickú energiu na stavenisku. V takomto prípade sa zriaďuje dočasná elektrická prípojka, ľudovo nazývaná „stavebný prúd“. Pri novostavbách sa v projekte rovno navrhuje umiestnenie stavebného rozvádzača, z ktorého je možné napájať potrebné zariadenia. Ak vybavujete elektrickú prípojku na pozemok vopred kvôli stavebným prácam, odporúča sa zvoliť elektromerový rozvádzač osadený zásuvkami, čím sa eliminuje potreba samostatného stavebného rozvádzača.
Elektrická prípojka pre chatu, garáž či záhradu
Vybudovanie elektrickej prípojky na záhrade, v chate, rekreačnom bývaní, či chalupe sa v princípe riadi rovnakým postupom ako pri iných objektoch. Projekt sa môže líšiť veľkosťou ističa a počtom potrebných fáz. Odborníci doporučujú, aby odberatelia realizovali aspoň prípravu pre trojfázové pripojenie, hoci pre súčasný odber elektrickej energie postačuje jednofázová elektrická prípojka na záhrade, či chate. Pri zriadení elektroinštalácie v garáži, najmä pri starých garážach, môže byť proces náročnejší, keďže sa pri ich výstavbe s privedením elektriny často nepočítalo. V záhradkárskych osadách sú prípojky často špecifické spoločným elektromerovým rozvádzačom a individuálnymi prívodnými káblami pre každého vlastníka.
Rekonštrukcia starších prípojok
Ak vybavujete elektrickú prípojku pre starší dom a zasiahnete do takejto prípojky, budete ju musieť zrekonštruovať tak, aby spĺňala aktuálne normy a požiadavky. Výnimkou nie je ani výmena hlavného ističa či oprava havarijného stavu. Staré prípojky často trpia opotrebovanými svorkami a hliníkovými vodičmi, ktoré sa uvoľňujú ("tečú"), čo môže viesť k vysokému prechodovému odporu, prehrievaniu a v krajnom prípade k požiaru alebo úrazu elektrickým prúdom. Izolácia prípojky býva tiež často v zlom stave. Tieto aspekty by ste nemali podceňovať a výmenu starej prípojky brať ako nutné zlo.
Riešenie sporov týkajúcich sa elektrických prípojok
Vlastníctvo nehnuteľnosti prináša nielen radosť a slobodu, ale aj potenciál pre komplexné právne a susedské spory, najmä ak elektrická prípojka vedie cez pozemky susedov. Často sa stretávame so situáciami, kde nejasné ústne dohody z minulosti, chýbajúce písomné súhlasy alebo nedostatočná informovanosť o právnych predpisoch môžu viesť k zdĺhavým a frustrujúcim konfliktom. Jedným z najčastejších zdrojov konfliktov sú inžinierske siete, najmä elektrická prípojka, ktorá často vedie cez pozemky susedov.
Prípad podzemnej elektrickej prípojky ilustruje, ako sa ústna dohoda môže premeniť na právnu dilemu. Predstavte si situáciu, keď si rodina zakúpi staršiu vidiecku usadlosť, kde elektrina bola do pôvodného domu vedená vzduchom a elektrický stĺp stojí na susedovom pozemku. Problémy nastanú po získaní stavebného povolenia a búraní starej usadlosti, keď sa začne s výstavbou nového domu. Sused môže podať podnet na prokuratúru po značnom čase, napríklad roku a pol od vydania stavebného povolenia. V dôsledku tohto podnetu prokurátor zistí procesné pochybenie a rozhodne o zrušení stavebného povolenia.
Je dôležité poznamenať, že stavebný úrad často pri vydávaní stavebného povolenia takýto písomný súhlas nevyžaduje. Napriek tomu, ak sa inžinierske siete - v tomto prípade elektrina - majú viesť cez cudzí pozemok, písomný súhlas suseda je nevyhnutný. Okrem stavebného úradu zohráva dôležitú úlohu aj prevádzkovateľ distribučnej sústavy (energetická spoločnosť). Ak má investor vypracovaný projekt na inžinierske siete elektriny a žiada o jeho schválenie príslušnú distribučnú spoločnosť, tá by mala automaticky vyžadovať predloženie špecifického tlačiva.
Toto tlačivo podpisuje vlastník nehnuteľnosti, cez ktorú má byť elektrina vedená, čím udeľuje neodvolateľný súhlas so zriadením odberného elektrického zariadenia a s uzatvorením zmluvy o pripojení do distribučnej sústavy. Ak sused odmieta podpísať súhlas, hoci elektrina viedla na pozemok už desiatky rokov, stavebný úrad môže odmietnuť vydať nové stavebné povolenie a odporučiť zabezpečiť si vlastný zdroj elektriny.
Zákon o energetike (§ 39 ods. 10) stanovuje, že vlastník nehnuteľnosti je povinný vyhovieť žiadosti o súhlas so zriadením odberného elektrického zariadenia alebo elektrickej prípojky, pokiaľ nepreukáže, že v dôsledku zriadenia dôjde k neprimeranému porušeniu jeho práv. Odmietnutie žiadosti musí vlastník nehnuteľnosti riadne odôvodniť. V extrémnych prípadoch, keď je stavebné povolenie zrušené, môže sused podať trestné oznámenie za čiernu stavbu.
Je však dôležité vedieť, že trestný zákon pri trestnom čine neoprávneného uskutočňovania stavby vyžaduje, aby bola stavba postavená bez stavebného povolenia alebo v rozpore s ním a aby spôsobila vážnu ujmu na právach alebo oprávnených záujmoch vlastníka pozemku. Ak bol dom postavený na základe pôvodne platného stavebného povolenia, a sused podal podnet až po dlhšej dobe (napríklad po roku a pol), trestné oznámenie by malo byť zamietnuté.
Riešením môže byť pokus o dohodu so susedom o zriadení vecného bremena na uloženie inžinierskej siete. Vecné bremeno sa vždy musí zapísať do katastra nehnuteľností. Na vznik je potrebná písomná zmluva, ktorou sa vecné bremeno zriaďuje. Následne sa vecné bremeno zapisuje do katastra nehnuteľností. Vecné bremeno je možné zriadiť na dobu neurčitú alebo na dobu určitú a môže byť zriadené bezodplatne alebo za odplatu. Odporúča sa písomná komunikácia so susedom. Ak by súhlasil s podpisom zmluvy za odplatu, je dôležité trvať na tom, aby bol jeho podpis osvedčený notárom alebo na matrike. Vždy sa snažte o konštruktívny dialóg, ale buďte pripravení na právne kroky, ak sa sused odmieta dohodnúť.
