Ako dlho trvá pripojenie elektriny k stavebnému povoleniu

Pripojenie elektrickej energie je nevyhnutným krokom pri výstavbe alebo renovácii domu. Je dôležité mať predstavu o tom, koľko času môže zabrať celý proces pripojenia elektriny, aby ste mohli plánovať a koordinovať práce na správny časový úsek. Proces pripojenia elektriny k vášmu pozemku si vyžaduje podanie žiadosti na distribučnú spoločnosť. Aj keď existujú kroky, ktoré môžete vopred pripraviť a tým si zjednodušiť montáž a znížiť jej cenu, celý proces má svoje špecifické časové nároky.

Schéma procesu pripojenia elektrickej energie

Počiatočné kroky a žiadosť o pripojenie

Na elektrickú prípojku do novostavby musíte myslieť dopredu. Prvým krokom je podanie žiadosti o pripojenie elektriny u miestneho dodávateľa elektrickej energie, resp. u prevádzkovateľa distribučnej sústavy. V tomto štádiu musíte požiadať o vyjadrenie distribútorov energií, keďže tí sú účastníkmi konania, a to nielen pre elektrinu, ale aj pre plyn, vodu a kanalizáciu, ak sú súčasťou projektu. Nová prípojka by mala byť súčasťou projektovej dokumentácie domu, ktorý sa chystáte postaviť a ktorú vám vypracoval projektant.

Žiadosť je potrebné podať na distribučnú spoločnosť, ktorá spravuje elektrickú rozvodnú sieť v oblasti jej pôsobenia. Na Slovensku pôsobia traja distribútori: Západoslovenská distribučná, a.s., Stredoslovenská distribučná, a.s. a Východoslovenská distribučná, a.s. Žiadosť o pripojenie môžete podať iba elektronicky. V prípade novo zriaďovaného odberného miesta je k žiadosti o pripojenie potrebné priložiť prehľadný situačný plán s vyznačením polohy objektu vrátane parcelných čísiel pozemkov a názvov ulíc.

Zapojenie vypínača č. 1

Zmluva o pripojení a poplatky

Pokiaľ bude žiadosť schválená, distribučná spoločnosť obvykle do 30 dní zašle návrh zmluvy o pripojení. Ten obsahuje okrem iného aj technické podmienky pripojenia. Zmluvu bude potrebné podpísať a odoslať späť distribučnej spoločnosti. Či je potrebné uhrádzať cenu za pripojenie sa dozviete z doručenej Zmluvy o pripojení. Výška ceny za pripojenie na napäťovej úrovni NN (nízke napätie) sa odvíja od ampérovej hodnoty hlavného ističa podľa platného cenníka na aktuálny kalendárny rok.

Typ ističa Cena za 1 A
1-fázový 2,80 EUR
3-fázový 2,80 EUR

Prípravné práce a budovanie odberného miesta

Po uzatvorení zmluvy o pripojení a zaplatení poplatku za pripojenie začínate s prípravami odberného miesta. Odberné miesto musí vybudovať na svoje náklady stavebník, a musí sa nachádzať na hranici pozemku tak, aby bolo prístupné z ulice. Jeho súčasťou je rozvodná skriňa, merače spotreby, ističe.

Tieto práce môžu výrazne ovplyvniť celkovú dobu trvania pripojenia elektriny. Ak je potrebné vykonať prípravné práce, ako sú vykopávacie práce, pokládka káblov, inštalácia rozvodnice a ďalších zariadení, doba trvania týchto prác môže byť ovplyvnená veľkosťou projektu a komplexnosťou práce. Vykopávacie práce na kanál, obvykle 0,7 m hlboký (podľa projektu), si môžete vykonať aj svojpomocne. Ak ste zručný, môžete si sami osadiť rozvádzač, natiahnuť kábel, zasypať do pieskového lôžka a natiahnuť ochrannú fóliu.

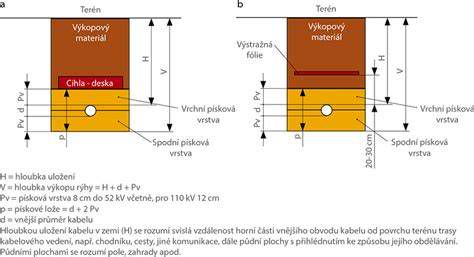

Detail uloženia elektrického kábla v zemi

Revízia a finálne pripojenie

Po realizácii vašej časti prípojky musí prísť revízny technik vykonať tzv. odbornú prehliadku a odbornú skúšku prípojky (tzv. revízia). Táto inšpekcia je potrebná na zabezpečenie bezpečnosti a zhody s miestnymi predpismi. Po tom, ako vám distribučná spoločnosť zašle oznámenie o splnení technických podmienok pripojenia, je čas na výber dodávateľa elektriny. Dodávateľ dá pokyn distribučnej spoločnosti a tá do 5 dní vyšle technikov, ktorí vám namontujú elektromer na pripravené odberné miesto. Následne môžete odoberať elektrickú energiu.

Faktory ovplyvňujúce dĺžku procesu

V ideálnom prípade, keď všetko ide hladko, celý proces zriadenia prípojky vám môže zabrať približne 2 mesiace. Avšak, v závislosti od uvedených faktorov, sa to môže natiahnuť aj na 3 alebo 4 mesiace, prípadne dlhšie. Medzi kľúčové faktory patrí:

  • Komplexnosť projektu: Nová prípojka na úplne novom pozemku bez existujúcich sietí bude trvať dlhšie.
  • Administratívne procesy: Spracovanie žiadostí a vydávanie povolení, napr. rozkopávkové povolenie, vyžaduje čas.
  • Pracovné vyťaženie: Počas stavebnej sezóny môžu byť termíny dlhšie.
  • Počasie: Nepriaznivé podmienky môžu spôsobiť zdržania pri výkopových prácach.
