Zabezpečenie spoľahlivého prístupu k pitnej vode je pre každú nehnuteľnosť kľúčové. Bez tečúcej vody je dom prakticky neobývateľný. Voda je životne dôležitá nielen pre bežnú prevádzku domácnosti, ale aj pre samotnú výstavbu. Vodovodná prípojka predstavuje nevyhnutný stavebný prvok, ktorý spája váš dom s verejnou vodovodnou sieťou. Jej správne navrhnutie a realizácia sú základom pre hygienickú bezpečnosť, dostatočný tlak vody a dlhodobú bezporuchovú prevádzku.
Tento článok vás prevedie všetkými dôležitými aspektmi súvisiacimi s vodovodnou prípojkou, od legislatívnych po technické detaily, s cieľom poskytnúť komplexný prehľad pre každého, kto plánuje výstavbu nového domu, rekonštrukciu alebo sa zaujíma o fungovanie existujúcej infraštruktúry.
Čo je to vodovodná prípojka a jej kľúčová funkcia
Vodovodná prípojka je úsek potrubia, ktorý zabezpečuje prepojenie medzi verejným vodovodom a vnútorným rozvodom pitnej vody v budove alebo objekte. Vodovodná prípojka je definovaná ako úsek potrubia, ktorý prepája rozvodné potrubie verejnej vodovodnej siete s vnútorným vodovodom nehnuteľnosti alebo objektu okrem meradla, ak je osadené. Meradlo umiestnené na vodovodnej prípojke je príslušenstvom verejného vodovodu. Jej hlavnou funkciou je bezpečné a spoľahlivé privádzanie pitnej vody z verejného vodovodu do objektu. Pri vodovodnej prípojke je dom prepojený s vodomernou šachtou. Vodovodná prípojka je teda časť potrubia od verejného vodovodu až tesne za vodomer, alebo pred hlavný domový uzáver, ak nie je osadený vodomer.
Každá nehnuteľnosť by mala mať len jednu prípojku.

Legislatívny a stavebný rámec
Pri projektovaní a realizácii vodovodnej prípojky je nevyhnutné dodržiavať radu zákonov, vyhlášok a technických noriem. Východoslovenská vodárenská spoločnosť (VVS, a.s.) zabezpečuje spoľahlivý prístup k vode v súlade s týmito predpismi.
Kľúčové legislatívne predpisy
- Zákon č. 442/2002 Z.z. o verejných vodovodoch a kanalizáciách: Definuje základné pojmy, práva a povinnosti, vrátane rozdelenia zodpovednosti za údržbu prípojok.
- Stavebný zákon (č. 50/1976 Zb.): Upravuje proces povoľovania stavieb. V kontexte stavebného zákona je vodovodná prípojka klasifikovaná ako technická infraštruktúra, nie ako doplnková stavba k domu. Z pohľadu stavebného práva sa na vodovodnú prípojku vzťahuje režim tzv. líniových stavieb, pričom je považovaná za samostatnú líniovú stavbu technickej infraštruktúry.
- Vyhláška MVRR SR č. 453/2000 Z. z.: Bližšie vymedzuje podmienky pre ohlásenie stavby.
- Novela zákona č. 516/2021 Z.z. (účinná od 30.12.2021): Priniesla zmeny, že verejné vodovody môžu vlastniť len subjekty verejného práva (obce, vodárenské spoločnosti vo vlastníctve obcí a pod.).
- Zákon č. 364/2004 Z. z. o vodách: Definuje vodovodnú prípojku ako vodnú stavbu, ak to ustanovuje osobitný predpis (konkrétne § 52 zákona č. 364/2004 Z.z.).
- Zákon č. 157/2018 Z. z. o metrológii: Určuje požiadavky na meradlá.
Technické normy
Technické podmienky sú stanovené v zmysle uvedených zákonov a tiež viacerých STN noriem, ako sú:
- STN EN 12201 pre PE potrubia.
- STN EN 1401 pre PVC rúry.
- STN 73 6005, ktorá upravuje križovanie inžinierskych sietí.
- ON 755411 (STN 75 6101) pre navrhovanie a výstavbu vodovodných (kanalizačných) prípojok.

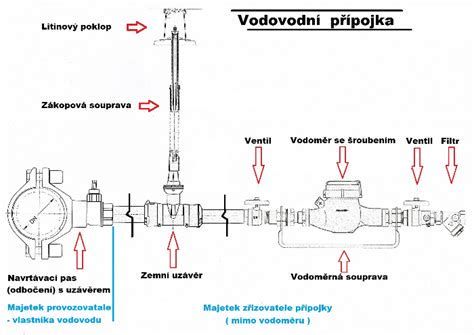

Technické požiadavky na vodovodnú prípojku
Správne navrhnutie a realizácia vodovodnej prípojky je kľúčová pre jej bezproblémovú prevádzku. Preto je potrebné dodržiavať špecifické technické požiadavky:
- Hĺbka uloženia: Potrubie musí byť uložené v nezámrznej hĺbke. Minimálna hĺbka vodovodnej prípojky je 1,2 - 1,6 m a maximálne 2 metre pod upraveným povrchom. Odporúča sa 1,3-1,5 m pre nezámrznú hĺbku, aby sa predišlo zamrznutiu. Treba zhotoviť stavebnú jamu hĺbky asi 120 cm.
- Trasa a spád: Trasa prípojky má byť priamočiara so spádom minimálne 0,3 % k verejnému vodovodu. Mala by viesť čo najkratšou trasou, ideálne kolmo na verejný vodovod a vyhýbať sa cudzím pozemkom. Pri akomkoľvek lome v horizontálnom alebo vertikálnom smere musí byť zabezpečený tzv. lom v polomere najmenej 1 m. Trasa prípojky by nemala byť križovaná inými stavbami a nad potrubím by sa nemali sadiť stromy. Pri križovaní iných sietí sa dodržiavajú normy STN 73 6005.
- Materiál potrubia: Pre vodovodné prípojky sa najčastejšie používajú plastové potrubia, predovšetkým PE (polyetylén) s priemerom DN 25-32 mm pre rodinný dom. Všetky použité komponenty musia mať príslušné certifikáty a potravinársky atest.
- Pripojenie: Vodovodná prípojka sa spravidla pripája na verejný vodovod navrtávacím pásom s uzáverom. Pripojenie na rozvádzaciu vetvu s uzáverom je súčasťou verejného vodovodu.
- Výkopové práce: Všetky hlbšie výkopy je potrebné vykonať spôsobom, ktorý zabráni zrúteniu bočných vrstiev zeme. Pri tom sa používajú montované steny, ktoré sú usporiadané v smere vnútorného trenia zeme. Na hornom okraji výkopu je povinné zabezpečiť priestor široký 100 cm.
- Otvory v stenách a základoch: Pri štandardnom pripojení musia mať otvory v stenách a základoch minimálny priemer 10 cm.
- Súhlas vlastníka pozemku: Ak vodovodná prípojka prechádza cez pozemok, ktorý nie je vo vlastníctve žiadateľa, musí žiadateľ na výstavbu a údržbu vodovodnej prípojky získať súhlas vlastníka susedného pozemku. Všetky údaje a požiadavky sú zapísané v pozemkovej knihe.
Proces pripojenia na verejný vodovod - krok za krokom
Zriadenie vodovodnej prípojky je štruktúrovaný proces, ktorý si vyžaduje dodržanie postupnosti krokov a spoluprácu s viacerými subjektmi.
Ako si nainštalovať vlastnú núdzovú záložnú nádrž
| Krok | Popis | Zodpovednosť |
|---|---|---|
| 1. Prvotná žiadosť a získanie technických podmienok | Kontaktovanie dodávateľa vody, predloženie žiadosti o vyjadrenie k možnosti pripojenia a situačného nákresu. Prevádzkovateľ vydá písomné vyjadrenie s podmienkami. | Žiadateľ |
| 2. Vypracovanie projektovej dokumentácie (PD) | Autorizovaný projektant vypracuje detailnú projektovú dokumentáciu, ktorá rešpektuje technické podmienky a normy. K žiadosti sa obvykle prikladá situačný nákres s navrhovanou trasou prípojky na kópii katastrálnej mapy a list vlastníctva. | Žiadateľ |
| 3. Povolenie stavby prípojky | Ohlásenie drobnej stavby stavebnému úradu (obci) pre jednoduché prípojky, alebo získanie stavebného povolenia pre zložitejšie stavby. | Žiadateľ |
| 4. Žiadosť o pripojenie a zmluva | Podanie žiadosti o zriadenie vodovodnej prípojky u vlastníka alebo prevádzkovateľa verejného vodovodu. Uzatvorenie písomnej zmluvy o pripojení a dodávke vody. | Žiadateľ |
| 5. Realizácia výstavby | Vytýčenie všetkých podzemných inžinierskych sietí, vykonanie výkopových prác a uloženie potrubia. | Žiadateľ (výkon realizuje odborná firma) |
| 6. Vodomerná šachta a osadenie vodomeru | Vybudovanie vodomernej šachty. Vodárenská spoločnosť dodá a osadí vodomer. | Žiadateľ (šachta), Vodárenská spoločnosť (vodomer) |
| 7. Napojenie na verejný vodovod | Samotné pripojenie prípojky na hlavný rad verejného vodovodu. | Vodárenská spoločnosť |
| 8. Dokončovacie práce a kolaudácia | Vyhotovenie protokolu o tlakovej skúške a montáži, zásyp ryhy, úprava terénu. Prípadná kolaudácia pri stavebnom povolení. | Žiadateľ |
| 9. Spustenie dodávky vody | Po splnení všetkých podmienok, osadení vodomeru a podpise zmluvy vodárenská spoločnosť spustí dodávku vody. | Vodárenská spoločnosť |
Podrobnosti k jednotlivým krokom
1. Prvotná žiadosť a získanie technických podmienok
Prvým krokom je kontaktovanie dodávateľa vody vo vašej obci, zvyčajne vodárenskej spoločnosti. Je potrebné podať žiadosť o vyjadrenie k možnosti pripojenia na verejný vodovod. Prevádzkovateľ vodovodu posúdi technickú možnosť pripojenia a vydá písomné vyjadrenie s konkrétnymi technickými podmienkami. ZsVS, a. s., napríklad poskytne žiadateľovi vyjadrenie k žiadosti v termíne do 30 dní od jej podania. Výška poplatku za vyjadrenie je stanovená v platnom Cenníku výkonov a služieb.
2. Vypracovanie projektovej dokumentácie (PD)
Po získaní kladného vyjadrenia a technických podmienok od správcu siete je nevyhnutné zabezpečiť vypracovanie projektovej dokumentácie vodovodnej prípojky. Túto dokumentáciu môže vypracovať výhradne autorizovaný projektant pre inžinierske stavby (zdravotechniku). Projekt musí detailne rešpektovať technické podmienky vodární a príslušné STN normy. Súčasťou projektovej dokumentácie sú: situačný výkres s presným trasovaním prípojky, technický rez zobrazujúci hĺbku uloženia potrubia a jeho spád, detail vodomernej šachty a spôsobu napojenia na verejný vodovod, rozpočtový náklad stavby a zapracovanie podmienok správcov inžinierskych sietí, napr. ochranných pásiem. Cena za 4 opečiatkované výtlačky komplet projektu pre stavebné povolenie vodovodnej prípojky je od 150€, konzultácia je zadarmo. Cenu projektovej dokumentácie ovplyvňuje najmä umiestnenie hlavného rozvodu vodovodu (v zeleni, v ceste miestnej/štátnej).
3. Povolenie stavby prípojky
Podľa § 55 ods. 2 písm. c) Stavebného zákona, pre stavby technického vybavenia, konkrétne prípojky stavieb, postačuje ohlásenie stavebnému úradu (obci). Ide o tzv. ohlásenie drobnej stavby, ak prípojka spĺňa stanovené kritériá (napr. kratšia dĺžka, jednoduché technické riešenie). Pre drobnú stavbu postačuje projekt stavby na ohlásenie, ktorý môže vypracovať osoba s príslušným vzdelaním a praxou. Kedy už nestačí ohlásenie: ak ide o zložitejšiu stavbu (napr. dlhšia trasa cez viacero pozemkov, pretlaky pod železnicou, väčšie priemery potrubia), alebo ak sa prípojka buduje súčasne s novou stavbou hlavného objektu. V takýchto prípadoch je potrebné požiadať o stavebné povolenie. Po získaní súhlasu (ohlásenia alebo stavebného povolenia) je potrebné predložiť doklady stavebnému úradu.
4. Žiadosť o pripojenie a zmluva
Po získaní všetkých potrebných povolení je potrebné podať žiadosť o zriadenie vodovodnej prípojky u vlastníka alebo prevádzkovateľa verejného vodovodu. Následne sa uzatvorí písomná zmluva o pripojení a dodávke vody. Táto zmluva špecifikuje technické parametre, ceny za vodné a stočné, a hranice zodpovednosti oboch strán. Na uzatvorenie zmluvy sú obvykle potrebné doklady ako súhlas stavebného úradu, list vlastníctva nehnuteľnosti a prípadné zmluvy o vecnom bremene, ak prípojka prechádza cez cudzí pozemok.
5. Realizácia výstavby
Pred zahájením výkopových prác je nevyhnutné zabezpečiť vytýčenie všetkých podzemných inžinierskych sietí (elektrina, plyn, telekomunikácie) odbornou firmou. Potrubie musí byť uložené v nezámrznej hĺbke, ktorá sa zvyčajne pohybuje od 1,0 do 1,5 metra, pričom odporúča sa 1,3-1,5 m, aby sa predišlo zamrznutiu. Výkopové práce musia spĺňať bezpečnostné požiadavky. Na realizáciu prípojky pre zákazníka spracuje VVS, a.s. ponukový rozpočet.

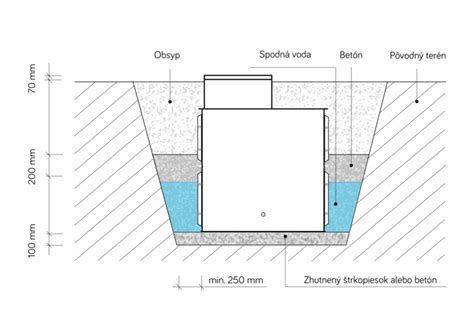

6. Vodomerná šachta a osadenie vodomeru
Vodomerná šachta je neoddeliteľnou súčasťou vodovodnej prípojky. Jej umiestnenie je zvyčajne do 1 metra od hranice pozemku, podľa požiadaviek správcu siete. Šachta musí byť vodotesná, vetrateľná, bezpečne prístupná a odvodniteľná. Minimálne vnútorné rozmery sa pohybujú okolo 1,0 × 1,2 m s hĺbkou 1,5-1,8 m. V odôvodnených prípadoch a so súhlasom prevádzkovateľa je možné od vybudovania VŠ upustiť. Vodomer sa osádza do vodomernej šachty a je vždy vlastníctvom vodárenskej spoločnosti (napr. VVS, a.s.). Vodárne zabezpečujú jeho dodávku, montáž, overovanie (kalibráciu) a výmenu po uplynutí platnosti overenia (štandardne každých 5 rokov) na vlastné náklady. Za vodomerom je obvykle osadená spätná klapka. Odberateľ je povinný chrániť vodomer pred mrazom. Osadenie vodomeru musí byť zabezpečené tak, aby mohla byť vykonaná kontrola jeho funkčnosti, ako aj výmena prevádzkovateľom verejného vodovodu. Podmienkou pripojenia na verejný vodovod je vodomerná šachta schválená prevádzkovateľom.

7. Napojenie na verejný vodovod
Samotné napojenie na verejný vodovod, teda "navŕtanie" hlavného radu, môže vykonať výhradne pracovník vodárenskej spoločnosti alebo ním poverená firma. Používa sa na to špeciálny navŕtací pás s uzáverom (prípojkový ventil). Toto pripojenie je súčasťou verejného vodovodu (§ 4 ods. (1) zákona). VVS, a.s. zabezpečuje dodávku a pripojenie na verejný vodovod navŕtavacím pásom s uzáverom, zemnej súpravy na ovládanie uzáveru a liatinového poklopu. Pripojenie vodovodnej prípojky na rozvádzaciu vetvu musí realizovať odbornej spôsobilá osoba, za podmienok určených obcou. Obec určuje aj typ a druh použitých komponentov pripojenia (navŕtavací pás, zemná súprava).
8. Dokončovacie práce a kolaudácia
Po realizácii vodárenská spoločnosť vyhotoví protokol o tlakovej skúške a montáži. Stavebník následne dokončí zásyp ryhy a uvedie terén do pôvodného stavu. Ak bola prípojka realizovaná na základe stavebného povolenia, je potrebná kolaudácia. Pri ohlásení drobnej stavby zvyčajne kolaudácia nie je nutná. Po osadení vodomeru, podpise zmluvy a úspešnej tlakovej skúške je prípojka pripravená na užívanie.
Zriaďovacie náklady a špecifické podmienky financovania
Výstavba vodovodnej prípojky je primárne financovaná žiadateľom, teda vlastníkom nehnuteľnosti. Náklady zahŕňajú:
- Vypracovanie projektovej dokumentácie (cena od 150€).
- Správne poplatky.
- Materiál na potrubie a armatúry.
- Náklady na zemné práce.
- Výstavbu vodomernej šachty.
- Poplatok za samotné pripojenie (napr. za navŕtanie a montáž vodomeru), ktorý si účtuje vodárenská spoločnosť (VVS, a.s.).
Bežne investuje vlastník nehnuteľnosti do celej prípojky. Vodárne si však účtujú za práce, ktoré vykonávajú priamo (napojenie na hlavný rad, osadenie vodomeru). Mnohé vodárenské spoločnosti navyše účtujú poplatok za zriadenie prípojky ako taký. Financovanie obcou alebo štátom nie je bežné, nakoľko vybudovanie prípojky je individuálnou investíciou vlastníka domu.
Možnosti "bezplatnej" alebo zvýhodnenej prípojky
Vodovodné prípojky až po vodomerné šachty boli realizované pre budúcich odberateľov bezplatne v rámci budovania vodovodu v obci, v prípade, ak odberateľ v čase výstavby vodovodu prejavil o vybudovanie prípojky záujem. Ak vybudovanie prípojky nebolo realizované v rámci výstavby vodovodu v obci, je možné zabezpečiť pripojenie na verejný vodovod iba v prípade, ak žiadateľ vybuduje prípojku na vlastné náklady. V zmysle uznesenia Obecného zastupiteľstva obce Zeleneč č. 238 zo dňa 19.6.2014, v prípade, ak o pripojenie na obecný verejný vodovod požiada žiadateľ, ktorý vlastní nehnuteľnosť v Obci Zeleneč, do ktorej nebola realizovaná vodovodná prípojka v rámci výstavby verejného obecného vodovodu, žiadateľ uhradí Obci Zeleneč pripojovací poplatok vo výške 200,00 eur, ktorý bude použitý na krytie finančných nákladov spojených s realizáciou predmetnej vodovodnej prípojky (posúdenie odbornej spôsobilou osobou obce, dodávka a montáž navŕtavacieho pásu, zemnej súpravy a vodomeru). Pripojovací poplatok nie je určený na krytie nákladov za zemné práce, dodávku a montáž ostatných súčastí vodovodnej prípojky. Tieto náklady hradí žiadateľ o pripojenie samostatne. Vodomernú šachtu si zriaďuje odberateľ na vlastné náklady.
Vlastníctvo, zodpovednosť za údržbu a opravy
Vlastníkom vodovodnej prípojky je osoba, ktorá ju zriadila na vlastné náklady, čo je v praxi najčastejšie majiteľ pripojenej nehnuteľnosti. Hoci prípojku platí a vlastní majiteľ nehnuteľnosti, od 1. januára 2022 nastala významná zmena v zodpovednosti za údržbu a opravy vodovodnej prípojky, daná zákonom č. 442/2002 Z.z.
- Zodpovednosť vodární: Vlastník verejného vodovodu (vodárenská spoločnosť) zodpovedá za opravu a údržbu tej časti vodovodnej prípojky, ktorá je umiestnená na verejnom priestranstve (napr. pod cestou alebo chodníkom pred vodomerom).
- Zodpovednosť vlastníka nehnuteľnosti: Úsek prípojky umiestnený na súkromnom pozemku, typicky od vodomernej šachty smerom do domu, zostáva na zodpovednosti vlastníka prípojky. Majiteľ nehnuteľnosti je zodpovedný za údržbu a bezporuchový stav prípojky na svojom pozemku.
- Úniky vody: V prípade úniku vody na prípojke pred vodomerom by mala opravu a náklady uhradiť vodárenská spoločnosť, za predpokladu, že porucha bola bezodkladne nahlásená.
- Vodomer: Vodomer samotný je vlastníctvom vodární a tie ho aj spravujú, udržiavajú, overujú a vymieňajú po uplynutí platnosti overenia (štandardne každých 5 rokov) na vlastné náklady. Odberateľ je povinný chrániť vodomer pred mrazom. Prípadné škody na vodomere hradí odberateľ a zodpovedá tiež za stratu a odcudzenie vodomera.

Dôležité aspekty a obmedzenia
- Jedna nehnuteľnosť = jedna prípojka: Zásadou je, že každá nehnuteľnosť by mala mať len jednu vodovodnú prípojku. Spoločné prípojky pre viacero nehnuteľností sú možné len so súhlasom vlastníka verejného vodovodu.
- Zákaz prepojenia s inými zdrojmi: Prepojenie vodovodnej prípojky s iným zdrojom vody, napríklad s vlastnou studňou, je prísne zakázané. Cieľom je zabrániť kontaminácii vody vo verejnej sieti a zabezpečiť jej kvalitu. Ak je v nehnuteľnosti využívaná aj voda z iného zdroja, je nutné zabezpečiť oddelenú inštaláciu rozvodov tak, aby v žiadnom prípade nedošlo k zmiešaniu vôd.
- Manipulácia s vodomerom: Odberateľ nesmie bez povolenia manipulovať s vodomerom ani s plombami.
- Odpadové vody: Podmienkou napojenia na verejný vodovod je aj zabezpečenie odvodu odpadových a meteorických vôd z objektu, čo sa rieši kanalizačnou prípojkou.
- Životnosť: Pri kvalitnom materiáli a správnej montáži môže prípojka slúžiť 30 až 50 rokov. Dôležité je, aby bola pravidelne kontrolovaná, najmä ak vedie popod spevnené plochy.
- Profesionálna realizácia: Z technického hľadiska ide o zodpovedné a odborné práce, preto sa ich realizácia zveruje kvalifikovaným pracovníkom. VVS, a.s. ponúka profesionálnu realizáciu prípojok, čím sa minimalizujú riziká porúch a únikov a zabezpečuje sa jednoduchšia údržba.
- Vecné bremeno: V prípade, že je zriadená „podvojná“ vodovodná prípojka pre viac nehnuteľností, prípadne časť potrubia je umiestnená na cudzom pozemku, odporúča sa zriadenie vecného bremena zaevidovaného katastrom nehnuteľností.
Platby za vodné a stočné
Ceny za vodné a stočné sú určené dodávateľom na základe cenového rozhodnutia Úradu pre reguláciu sieťových odvetví (URSO). Ak sa množstvo dodanej pitnej vody alebo množstvo odvedenej odpadovej vody určuje podľa meradla, tak sa pri zmene ceny vykoná odpočet stavu meradla najneskôr do 30 dní od zmeny ceny. Odpočet stavu meradla sa vykoná minimálne jedenkrát ročne. Podkladom na zaplatenie vodného a stočného je faktúra so splatnosťou 14, 21 alebo 30 dní odo dňa doručenia. Dodávka vody a odvádzanie odpadových vôd sa z hľadiska Zákona č. 222/2004 Z. z. (o DPH) považuje za opakované dodanie.
Neoprávnený odber vody a jeho dôsledky
Neoprávneným odberom vody z verejného vodovodu sa v zmysle zákona považuje:
- odber bez uzatvorenej zmluvy o dodávke vody alebo v rozpore s touto zmluvou,
- odber pred meradlom alebo odber po odstránení meradla,
- odber s používaním meradla, ktoré v dôsledku neoprávneného zásahu odber nezaznamenáva alebo zaznamenáva odber menší, ako je skutočný,
- odber s používaním meradla, na ktorom bolo poškodené zaistenie proti neoprávnenej manipulácii,
- odber s použitím požiarneho obtoku na iné účely ako požiarne,
- odber bez súhlasu prevádzkovateľa.
Kto neoprávnene odoberá vody z verejného vodovodu, je povinný nahradiť spôsobenú škodu prevádzkovateľovi. Osoby poverené prevádzkovateľom sú oprávnené vstupovať v nevyhnutnom rozsahu na cudzie pozemky a do cudzích objektov na účely zabezpečenia spoľahlivej funkcie verejného vodovodu, zistenia stavu meradla alebo jeho montáže, demontáže, opravy, údržby alebo výmeny, vykonania kontrolného merania množstva a kvality vody a zistenia technického stavu prípojky, v zmysle § 17 ods. (4) zákona.
Prerušenie alebo obmedzenie dodávky vody
Prevádzkovateľ môže prerušiť alebo obmedziť dodávku vody verejného vodovodu (§ 32 ods. (1) zákona) z rôznych dôvodov, napríklad:
- z dôvodu mimoriadnej udalosti,
- pri poruche na verejnom vodovode,
- pri ohrození života a zdravia ľudí alebo majetku,
- pri vykonávaní plánovaných opráv, údržbárskych a revíznych prácach,
- pri obmedzení zásobovania vodou,
- pri vyhlásení regulačných stupňov odberu vôd,
- ak nevyhovuje zariadenie odberateľa technickým požiadavkám tak, že kvalita vody vo verejnom vodovode môže ohroziť zdravie alebo bezpečnosť osôb alebo spôsobiť škodu na majetku,
- ak neumožní odberateľ prevádzkovateľovi prístup k meradlu alebo vodovodnej prípojke,
- pri preukázaní neoprávneného odberu vody,
- v prípade nezaplatenia vodného po dobu dlhšiu ako 30 dní po dobe splatnosti.
Prevádzkovateľ nezodpovedá za škody a ušlý zisk, ktoré vzniknú odberateľovi pri prerušení alebo obmedzení dodávky vody z oprávnených dôvodov.
Povinnosti odberateľa
Odberateľ je okrem iného povinný:
- dodržiavať podmienky ustanovené v prevádzkovom poriadku verejného vodovodu a podmienky dohodnuté v zmluve,
- oznamovať prevádzkovateľovi zistenú poruchu na vodovodnej prípojke vrátane poruchy na meradle,
- dbať o to, aby nedošlo k poškodeniu meradla, k jeho odstráneniu alebo inému neoprávnenému zásahu na meradle,
- neodkladne odstrániť prekážky, ktoré znemožňujú odčítanie na meradle,
- oznámiť prevádzkovateľovi nové údaje súvisiace s odberom vody alebo zmenu vlastníckeho práva k nehnuteľnosti.
