Ako vybudovať vodovodnú prípojku: Kompletný postup a legislatíva

Je úplne samozrejmé, že keď sa chceme napiť vody, stačí otočiť kohútikom. Keď sa sprchujeme, nepremýšľame nad tým, že by to tak nemuselo byť. Ani WC si už nevieme predstaviť iné ako splachovacie.

Zabezpečiť prístup k pitnej vode je pre každú nehnuteľnosť kľúčové. Vodovodná prípojka predstavuje nevyhnutný stavebný prvok, ktorý spája váš dom s verejnou vodovodnou sieťou. Jej hlavnou funkciou je privádzanie pitnej vody z verejného vodovodu do objektu.

Čo je vodovodná prípojka a prečo je dôležitá?

Siete potrubia rozvádzané vo verejných priestranstvách sa nazývajú verejný vodovod, v nehnuteľnosti sa voda rozvádza domovým vodovodom. Tieto siete spája vodovodná prípojka.

Vodovodná prípojka je definovaná ako úsek potrubia, ktorý prepája rozvodné potrubie verejnej vodovodnej siete s vnútorným vodovodom nehnuteľnosti, s výnimkou samotného vodomera, ak je osadený.

Prípojka je úsek potrubia od uličného radu tesne za vodomer alebo pred hlavný uzáver umiestnený na nehnuteľnosti. Prípojka sa delí na časť uličnú - verejnú a časť domovú. Verejná končí na hranici pozemku a má dĺžku maximálne 5 m. Domová sa nachádza na pozemku nehnuteľnosti.

Legislatívny rámec a vlastníctvo

Zhrnutie: Vodovodná prípojka k rodinnému domu na Slovensku je regulovaná prísnou legislatívou a technickými pravidlami. Od plánovania, cez vybavovanie povolení, až po realizáciu a prevádzku je nevyhnutná spolupráca s miestnymi vodárňami a úradmi.

Podľa zákona č. 442/2002 Z.z. o verejných vodovodoch a kanalizáciách môže byť vodovodná prípojka dokonca považovaná za vodnú stavbu, ak to ustanovuje osobitný predpis (konkrétne § 52 zákona č. 364/2004 Z.z. Stavebný zákon: vodovodná prípojka je považovaná za technickú infraštruktúru, nie za stavbu doplnkovú k domu typu garáž či kôlňa.

Z pohľadu stavebného práva sa na vodovodnú prípojku vzťahuje režim tzv. líniových stavieb. Vodovodná prípojka je ale samostatnou liniovou stavbou technickej infraštruktúry.

Novela zákona č. 516/2021 Z.z., účinná od 30.12.2021, priniesla významné zmeny, vrátane ustanovenia, že verejné vodovody môžu vlastniť len subjekty verejného práva (obce, vodárenské spoločnosti vo vlastníctve obcí a pod.).

Vlastníkom vodovodnej prípojky je osoba, ktorá ju zriadila na vlastné náklady. V praxi je to väčšinou majiteľ pripojenej nehnuteľnosti. Verejný vodovod končí rozvádzacou vetvou s uzáverom a miestom napojenia (navŕtavací pás + uzatváracia armatúra), ktoré sú súčasťou verejného vodovodu.

Vodomer, hoci je osadený na súkromnom pozemku, je príslušenstvom verejného vodovodu a patrí vodárňam. Každý vlastník nehnuteľnosti, ktorý chce byť pripojený na verejný vodovod, musí požiadať správu vodární o zriadenie samostatnej vodovodnej prípojky. Zásadou je jedna nehnuteľnosť = jedna prípojka.

Krok za krokom: Postup zriadenia vodovodnej prípojky

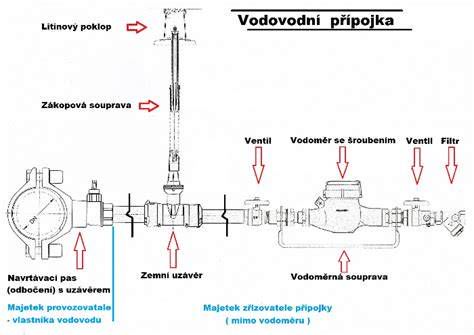

Schéma procesu pripojenia na verejný vodovod

Proces zriadenia vodovodnej prípojky je legislatívne a technicky regulovaný. Vyžaduje si súčinnosť vlastníka nehnuteľnosti s dodávateľom vody a príslušnými úradmi. V tomto článku sme pre vás zhrnuli všetky dôležité informácie, pravidlá a postupy (vychádzajúc z podmienok slovenských vodárenských spoločností ako ZsVS a SeVak, ako aj z platnej legislatívy), vďaka ktorým budete presne vedieť, čo vás čaká.

Krok 1: Zistenie možností a žiadosť o vyjadrenie

Najprv je potrebné kontaktovať dodávateľa vody (vlastníka alebo prevádzkovateľa verejného vodovodu) vo vašej obci. Informácie o príslušnej vodárenskej spoločnosti získate na obecnom úrade.

Podáte žiadosť o vyjadrenie k možnosti pripojenia na vodovod, ku ktorej priložíte situačný nákres s trasou prípojky na kópii katastrálnej mapy. Budete k tomu potrebovať list vlastníctva, kópiu katastrálnej mapy a jednoduchý situačný nákres predpokladaného napojenia.

Prevádzkovateľ vodovodu posúdi technickú možnosť pripojenia a vydá písomné vyjadrenie s podmienkami. Vodárne posúdia tlak, kapacitu siete a vydajú vám technické podmienky pre pripojenie. Na základe žiadosti určí správa vodární po dohode s projektantom zdravotechniky miesto napojenia a svetlosť prípojky.

Krok 2: Projektová dokumentácia (PD)

Po kladnom vyjadrení je potrebné zabezpečiť vypracovanie projektovej dokumentácie vodovodnej prípojky autorizovaným projektantom pre inžinierske stavby. Projekt musí rešpektovať technické podmienky vodární a príslušné STN normy.

Projekt prípojky vody môže vypracovať iba autorizovaný projektant zdravotechniky, ktorý pozná technické podmienky pripojenia jednotlivých správcov (VVS, BVS, ZsVS, TAVOS a pod.).

Súčasťou PD je situačný výkres, rez s hĺbkou uloženia, detail vodomernej šachty, spôsob napojenia na verejný vodovod a rozpočtový náklad. Projektant musí zapracovať podmienky správcov sietí, napr. ochranné pásma. Tento projekt je nutné dať následne odsúhlasiť vodárenskej spoločnosti a získať vyjadrenia aj od iných správcov inžinierskych sietí (plyn, elektrina, telekomunikácie), s ktorými by sa vaša prípojka mohla krížiť.

Treba teda požiadať projektanta zdravotechniky o vypracovanie projektu prípojky, aj keď vnútornú vodoinštaláciu už máte.

Krok 3: Povolenie stavby prípojky

Podľa § 55 ods. 2 písm. c) stavebného zákona (č. 50/1976 Zb.) ohlásenie stavebnému úradu postačí pri stavbách technického vybavenia, konkrétne pri prípojkách stavieb a drobných stavbách. Podrobnosti sú ďalej vymedzené vo vyhláške MVRR SR č. 453/2000 Z. z. Ide o jednoduchú prípojku vedenú na krátku vzdialenosť, bez zložitých technických zásahov.

Kedy už nestačí ohlásenie:

  • ak ide o zložitejšiu stavbu (napr. dlhšia trasa cez viacero pozemkov, pretlaky pod železnicou, väčšie priemery potrubia),
  • ak sa prípojka buduje súčasne s novou stavbou.

Ak vodovodná prípojka prechádza cez pozemok, ktorý nie je vo vlastníctve žiadateľa, musí žiadateľ na výstavbu a údržbu vodovodnej prípojky získať súhlas vlastníka susedného pozemku. Všetky údaje a požiadavky sú zapísané v pozemkovej knihe.

Krok 4: Žiadosť o pripojenie a uzatvorenie zmluvy

Po získaní súhlasu (alebo stavebného povolenia) podáte vlastníkovi vodovodu žiadosť o zriadenie vodovodnej prípojky. Vodárenská spoločnosť uzavrie so žiadateľom písomnú zmluvu o pripojení a dodávke vody. Zmluva obsahuje podmienky dodávky vody, technické parametre, výšku vodného a stočného, a hranicu zodpovednosti. Na uzavretie zmluvy sú potrebné doklady ako súhlas stavebného úradu, list vlastníctva nehnuteľnosti, prípadne zmluvy o vecnom bremene. Odberateľ musí preukázať vzťah k nehnuteľnosti (napr. list vlastníctva).

Krok 5: Vytyčovanie sietí a výkopové práce

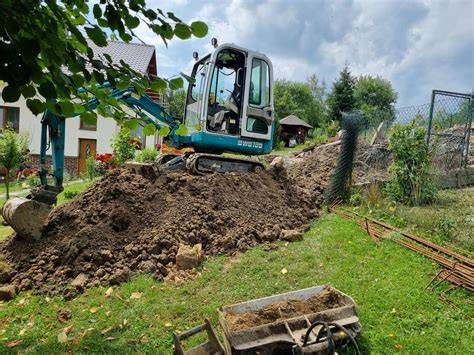

Výkop pre vodovodnú prípojku a príprava lôžka

Pred výkopom je nutné vytýčiť všetky podzemné vedenia (elektrina, plyn, telekomunikácie). Hĺbka ryhy musí dosahovať nezámrznú úroveň (min. 1,2 m, odporúča sa 1,3-1,5 m). Minimálna hĺbka vodovodnej prípojky je 1,2 - 1,6 a maximálne 2 metre.

Výkop musí spĺňať bezpečnostné požiadavky. Stavebník vybuduje vodomernú šachtu alebo pripraví prestup cez stenu domu. Materiál na lôžko a obsyp potrubia (napr. piesok) je tiež nutné zabezpečiť. Pripraviť pieskové lôžko pre uloženie potrubia. Položiť vodovodné potrubie a priviesť ho do šachty.

Upozornenie: Samotný verejný vodovod iba odkopete zo strán, v žiadnom prípade ho nenavŕtavajte sami!

Krok 6: Napojenie na verejný vodovod a osadenie vodomeru

Túto časť môže vykonať iba pracovník vodárenskej spoločnosti alebo ňou poverená firma. Používa sa navrtávací pás s uzáverom (prípojkový ventil). Vodárenská spoločnosť namontuje prípojkové armatúry, vrátane vodomernej zostavy, a vykoná tlakovú skúšku potrubia. Do vašej vodomernej šachty osadia zostavu s vodomerom a zaplombujú ho.

Krok 7: Dokončovacie práce a spustenie dodávky vody

Po realizácii vodárne vyhotovia protokol o tlakovej skúške a montáži. Až po ich kontrole a úspešnej tlakovej skúške môžete potrubie zasypať (najskôr pieskovým obsypom, potom zeminou) a upraviť terén do pôvodného stavu.

Ak bola prípojka realizovaná na stavebné povolenie, je potrebná kolaudácia; pri drobnej stavbe zvyčajne nie. Po fyzickom pripojení, osadení vodomeru a podpise zmluvy je prípojka pripravená na používanie. Odberateľ platí za vodné a stočné podľa odpočtov vodomeru a cien regulovaných ÚRSO.

Dôležité technické požiadavky a normy

Pri projektovaní vodovodnej prípojky a jej realizácii je nevyhnutné dodržiavať viaceré technické normy (STN), ako napríklad STN EN 12201 pre PE potrubia alebo STN EN 1401 pre PVC rúry. Navrhovanie a výstavba vodovodných (kanalizačných) sa vykonáva v zmysle ON 755411 (STN 75 6101), montážnych predpisov výrobcov a týchto technických podmienok.

Vodovodné potrubie musí byť od kanalizačného potrubia vzdialené minimálne 1m a musí byť vyššie položené. Prípojka musí mať svetlosť minimálne 1“.

Trasa a uloženie potrubia

Prípojka by mala viesť čo najkratšou trasou kolmo k verejnému vodovodu a vyhýbať sa cudzím pozemkom. Trasa prípojky má byť priamočiara so spádom minimálne 0,3 % k verejnému vodovodu. Trasa prípojky by nemala byť križovaná inými stavbami a nad potrubím by sa nemali sadiť stromy. Pri križovaní iných sietí sa dodržiavajú normy STN 73 6005.

Prípojku musí nainštalovať vodáreň alebo poverená firma, nesmú byť na nej nijaké odbočky, musí ležať v nezamŕzavej hĺbke aspoň 90 cm pod povrchom zeme vo voľnom teréne, jej sklon by mal byť 1 až 2 %. Potrubie musí byť v nezámrznej hĺbke (zvyčajne 1,0-1,5m).

Potrubie musí byť uložené v priamke, pre akúkoľvek zmenu v horizontálnom alebo vertikálnom smere musí byť zabezpečený tzv. lom v polomere najmenej 1 m. Pri štandardnom pripojení musia mať otvory v stenách a základoch minimálny priemer 10 cm.

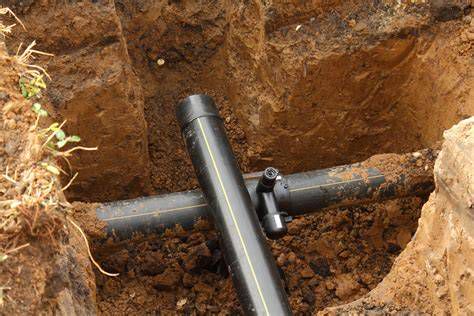

Správne uloženie vodovodného potrubia v zemi

Materiály potrubia

Klasickým materiálom rozvodov je oceľ. Oceľové potrubia sa spájajú závitmi. Ich montáž je dosť náročná a trvá dlhšie, avšak zabezpečuje dostatočnú pevnosť - základnú požiadavku pre vodoinštaláciu. Jeho nevýhodou je zanášanie vnútorného povrchu vodným kameňom, ktorý zmenšuje vnútorný priemer potrubia. Úprava vody zmäkčovacím prístrojom však zamedzí i túto nevýhodu. Oceľové potrubia majú životnosť asi 25 rokov.

Najkvalitnejšie, a preto i najnákladnejšie je medené potrubie. Je trvanlivé, nezanáša sa vodným kameňom. Netreba sa obávať ani tzv. „medenky“, pretože pôsobením vody sa na stene rúrky vytvorí ochranná vrstva oxidu meďnatého, ktorá zabraňuje jej vzniku. Medené potrubia sa spájajú spájkovaním na hrdlo alebo rozoberateľnými spojmi pomocou nákrutiek a fitíng.

Často používaným materiálom je polyetylén. Zriadenie takýchto rozvodov je rýchle, čisté, ľahké a lacné. Výhodou polyetylénu je aj odolnosť proti zarastaniu usadeninami, čím sa zvyšuje jeho životnosť na 50 rokov. Nižšie zanášanie takisto umožňuje zmenšiť svetlosť v porovnaní s oceľovými potrubiami. Nevýhodou polyetylénových potrubí je však nižšia pevnosť a odolnosť proti mechanickému poškodeniu. Toto potrubie odporúčajú odborníci na krátke rozvody (max. dĺžky 2 až 3 m). Pri potrebe dlhšieho potrubia treba PE potrubia kombinovať s iným druhom, pričom však treba dať pozor na rozdielne rozťažnosti materiálov.

Používajú sa najmä plastové potrubia, typicky PE (polyetylén) s priemerom DN 25-32 mm pre rodinný dom. Všetky komponenty musia mať potravinársky atest.

Potrubie treba chrániť aj pred teplom i chladom. Musí byť zaizolované - potrubie teplej vody pred ochladením a potrubie studenej vody pred oteplením, prípadne zamrznutím. Okrem toho ho treba ukladať v správnom poradí - potrubie teplej vody musí byť vyššie ako potrubie studenej vody.

Vodomerná šachta a vodomer

Na prípojke je vodomerná šachta, v ktorej sa nachádza hlavný uzáver vody, vodomer, spätná klapka (ventil), odvodnenie a montážna vložka. Vodomer sa umiestňuje na začiatok pozemku odberateľa vo vodomernej šachte. Šachta musí byť vodotesná, vetrateľná, bezpečne prístupná a odvodniteľná. Minimálne vnútorné rozmery sú cca 1,0 × 1,2 m a hĺbka 1,5-1,8 m.

Vodomernú zostavu dodáva a montuje výhradne prevádzkovateľ vodovodu. Za vodomerom je spätná klapka. Odberateľ je povinný chrániť vodomer pred mrazom.

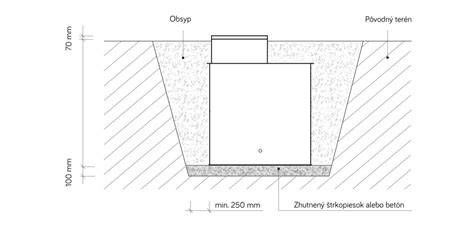

Detail vodomernej šachty s osadeným vodomerom

Vnútorný rozvod vody v objekte

Najčastejšie sa vedie ako vetvový. Tvorí ho jedno prívodné potrubie, ktoré sa ležatým potrubím v budove rozvetvuje, stúpajúcim potrubím sa dostáva do vyšších poschodí a v každom podlaží opäť ležatým potrubím k jednotlivým výtokom. Vnútorný vodovod musí mať hlavný uzáver.

Spôsoby uloženia potrubia sú rozmanité a ich voľba závisí od požiadaviek prístupnosti a ľahkej výmeny potrubných častí, od druhu budovy, od účelu priestoru, cez ktoré sa potrubie ukladá, aj od účelu priestorov, cez ktoré sa potrubie vedie. Ležaté potrubie sa vedie v zemi, v stenách alebo pod omietkou, pod stropom alebo v kanáloch. Toto potrubie stúpa v sklone 0,5 % od prípojky k jednotlivým stúpajúcim potrubiam, má byť čo najkratšie a podľa možností rovné.

V pivniciach sa ukladajú pokiaľ možno pod stropom, pričom treba dať pozor na dostatok miesta na otváranie okien. Aby bolo potrubie chránené pred mrazom, neukladá sa do obvodových múrov, do múrov na schodiská, ani do múrov nechránených vnútorných priestorov. Potrubie sa proti chladu izoluje izolačnými pásmi alebo špeciálnymi izolačnými skružami, ktoré sa navliekajú na potrubie pri realizácii rozvodov.

Zvislé rozvody, teda stúpajúce, sa vedú voľne popri stene, v ryhách, pod omietkou alebo v inštalačnej šachte. Celá sústava by mala mať zvislé potrubia rozložené tak, aby boli odbočky k jednotlivým výtokom čo najkratšie. Potrubie menšej svetlosti (1/2“) má byť prístupné v prípade opravy. Najvyššie miesto stúpajúceho potrubia má zavzdušňovací a odvzdušňovací ventil.

Potrubie sa vedie v stene všade tam, kde záleží na čistote a vzhľade miestnosti. Je uložené v drážke a musí byť zakryté omietkou hrúbky minimálne 1 cm. Pod stropom sa vedie obvykle v pivničných priestorov. Osádza sa na konzoly alebo závesy. Ich vzdialenosť je maximálne 1 m. Pri zmene smeru sa osádzajú pred ohyb a zaň.

V šachtách sú uložené viaceré potrubia - kanalizačné, vodovodné i rozvody vykurovania. Jej veľkosť teda závisí od množstva potrubí, ktoré sa budú v šachte nachádzať. Jednotlivé potrubia sa vedú na konzolách. Šachta sa prekryje betónovými prefabrikátmi a na niektorých miestach sa sprístupní odnímateľnými krytmi. Takto ľahko prístupné potrubie možno jednoducho opravovať.

Potrubie, ktoré sa vedie v stropoch, treba zabezpečiť ochrannou rúrkou. Jej priemer musí byť minimálne o 10 mm širší, aby bola medzi rúrkami 5 mm medzera.

Pri typologickom návrhu rodinného domu myslite i na rozvod vody a kanalizáciu. Ak budú kúpeľne a WC „rozhádzané“, rozvody budú rozsiahle, dlhé a náročné. Nechajte si poradiť od projektanta a tieto miestnosti umiestnite blízko seba.

Dĺžka potrubia teplej vody od zdroja by nemala byť veľmi dlhá, pretože i keď je potrubie akokoľvek dobre izolované, teplá voda sa postupne ochladzuje.

Náklady a rozdelenie zodpovednosti

Pripravte sa na to, že vodovodná prípojka je investíciou. Výstavbu vodovodnej prípojky financuje prevažne žiadateľ (vlastník nehnuteľnosti). Náklady na projektovú dokumentáciu, správne poplatky, zemné práce, materiál potrubia, armatúry, vodomernú šachtu a samotné pripojenie znáša budúci odberateľ. Mnohé vodárenské spoločnosti účtujú poplatok za zriadenie prípojky, napríklad za navŕtanie potrubia a montáž vodomeru. Priemerne sa celková suma za prípojku pohybuje v stovkách až tisíckach eur, v závislosti od dĺžky výkopu a náročnosti terénu.

Zodpovednosť za opravy a údržbu

Údržbu prípojky hradí majiteľ nehnuteľnosti. Novela zákona č. 442/2002 Z.z. uložila vlastníkom verejných vodovodov povinnosť zabezpečovať a hradiť opravy a údržbu tej časti vodovodnej prípojky, ktorá je umiestnená na verejnom priestranstve.

Údržba a opravy časti prípojky na súkromnom pozemku (typicky od vodomernej šachty smerom do domu) zostávajú na zodpovednosti vlastníka prípojky. Ak dôjde k úniku vody na prípojke pred vodomerom, opravu by mala vykonať a uhradiť vodárenská spoločnosť (za predpokladu, že poruchu odberateľ bezodkladne nahlási).

Samotný vodomer je vlastníctvom vodární, ktoré ho udržiavajú, overujú a vymieňajú na vlastné náklady. Vodárne dodávajú a inštalujú vodomer, zabezpečujú jeho overovanie (kalibráciu) a výmenu po uplynutí platnosti overenia (štandardne každých 5 rokov) na vlastné náklady.

Zhrnutie zodpovedností za vodovodnú prípojku
Časť prípojky Zodpovednosť za údržbu a opravy
Verejné priestranstvo (napr. pod cestou alebo chodníkom pred vodomerom) Vlastník verejného vodovodu (vodárne)
Súkromný pozemok (od vodomernej šachty smerom do domu) Vlastník prípojky (majiteľ nehnuteľnosti)
Vodomér (vrátane overovania a výmeny) Vlastník verejného vodovodu (vodárne)
Úniky vody pred vodomerom Vlastník verejného vodovodu (vodárne), ak je porucha nahlásená

Dôležité upozornenia

  • Nikdy nespájajte vodu zo studne s verejným vodovodom! Vnútorný rozvod verejnej vody musí byť prísne oddelený od vašej vlastnej studne, aby nedošlo ku kontaminácii verejnej siete. Prepojenie vodovodnej prípojky s iným zdrojom vody (napr. vlastnou studňou) je zakázané, aby sa zabránilo ovplyvneniu kvality vody v sieti.
  • Dodržujte presné rozmery šachty: Každá vodárenská spoločnosť má v technických podmienkach presne definované minimálne rozmery šachty (betónovej či plastovej). Ak kúpite necertifikovanú malú šachtu, do ktorej sa technik nezmestí, vodomer vám neosadia.
  • Komunikujte včas: Vybavenie papierovačiek a vyjadrení úradov si môže vyžiadať aj niekoľko mesiacov. Začnite s procesom vybavovania hneď, ako získate list vlastníctva k pozemku.
  • Odberateľ nesmie manipulovať s vodomerom ani plombami.
  • Ako nový odberateľ pitnej vody musíte vlastníkovi verejného vodovodu alebo verejnej kanalizácie oznámiť zmenu vlastníckeho práva k nehnuteľnosti.

tags: #pripojka #vody #potrubie
