Elektrická prípojka patrí medzi najdôležitejšie inžinierske siete, ktoré sa realizujú ešte pred samotnou výstavbou rodinného domu, chaty, garáže alebo iného objektu na pozemku. Je to v podstate srdce celého energetického systému budovy, zabezpečujúce dodávku elektrickej energie nevyhnutnej pre chod domácnosti či prevádzku firmy. Stavebné práce vyžadujú pripojenie na elektrinu a v prípade, že stavebník si so sebou neprinesie rovno celý zdroj elektrickej energie, zriadenie elektrickej prípojky už v tejto fáze je nevyhnutnosťou.

Proces žiadosti o pripojenie
Zriadenie elektrickej prípojky začína podaním žiadosti o pripojenie. Žiadosť o pripojenie elektriny sa nachádza na internetovej stránke distribútora (ZSD, SSD, VSD). Distribučná spoločnosť by sa mala k žiadosti vyjadriť do 30 dní a stanovisko zahŕňať miesto ako aj podmienky pripojenia. V žiadosti sa zároveň špecifikuje potreba väčšieho výkonu napríklad v prípade elektrického vykurovania. V žiadosti je tiež dobré označiť, že máte záujem uzatvoriť zmluvu o pripojení, urýchli sa tým celý proces vybavovania.
Po spracovaní údajov distribútor zašle žiadateľovi zmluvu o pripojení odberného elektrického zariadenia. Tento dokument je kľúčovým podkladom pre projektanta pri vypracovávaní projektovej dokumentácie. Zmluva obsahuje všetky podstatné informácie, ako napríklad číslo parcely, číslo odberného miesta a definíciu hlavného ističa. Môžete požiadať o istič s prúdovou hodnotou 6A, 10A, 13A, 16A, 20A, 25A, 32A, 40A, 50A, 63A, 80A.
Typy merania a elektromerová skrinka
V bežnej praxi sa stretávame predovšetkým s dvoma základnými typmi elektrických prípojok: jednotarifným a dvojtarifným meraním. Pri jednotarifnom meraní platíte za elektrickú energiu rovnakú cenu bez ohľadu na denný čas. Dvojtarifné meranie, ľudovo nazývané aj „denný a nočný prúd“, prináša odlišný systém odberu, kde je nočná tarifa zvyčajne výrazne nižšia ako denná.
| Typ merania | Charakteristika | Veľkosť skrinky |
|---|---|---|
| Jednotarifné | Konštantná cena 24h | Menšia |
| Dvojtarifné | Denný a nočný prúd | Väčšia (vrátane HDO) |

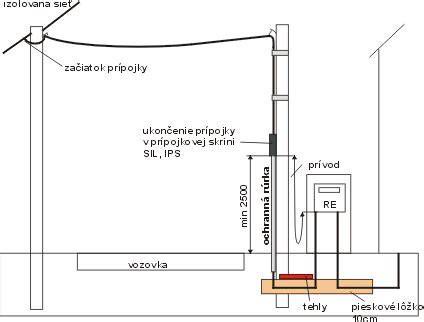

Podľa nových noriem (STN 33 3320:2002) musí byť elektrická prípojka verejne prístupná a umiestnená na hranici pozemku tak, aby pracovníci energetiky mohli kedykoľvek vykonať odpočet alebo údržbu elektromera. Elektromerový rozvádzač sa nesmie umiestňovať náhodne a musí byť zabezpečený voľný priestor minimálne 80 cm pred skrinkou pre potreby manipulácie.
Testovanie a inštalácia meračov
Projektová dokumentácia a realizácia
Projektová dokumentácia je mimoriadne dôležitou súčasťou celého procesu. Jej hlavným cieľom je zabezpečiť dodržanie všetkých platných technických noriem a predpisov. Kľúčové časti zahŕňajú nákresy vedenia vodičov, schému zapojenia tarifov a popis uzemnenia. Uzemnenie je jedným z najdôležitejších prvkov celej elektrickej prípojky, nakoľko zabezpečuje bezpečnosť osôb a majetku.
Realizáciu zemných prác a inštaláciu uzemnenia by mala vykonávať profesionálna firma. Elektrická prípojka sa nesmie budovať podľa vlastného uváženia. Je nevyhnutné striktne dodržiavať pokyny uvedené v projektovej dokumentácii a príslušných technických normách. Najdôležitejšie aspekty zahŕňajú typ a prierez vodiča, hĺbku uloženia kábla (odporúčaná je cca 80 cm) a použitie ochrannej chráničky.
Revízia a záverečné pripojenie
Revízna správa je neoddeliteľnou súčasťou celého procesu výstavby. Ide o dokument, ktorý vystavuje kvalifikovaný revízny technik a potvrdzuje, že realizovaná prípojka spĺňa všetky platné normy a predpisy. Po doručení revíznej správy distribučnej spoločnosti a uzatvorení zmluvy s dodávateľom elektriny, do pár dní by distribučná spoločnosť mala prísť zapojiť odberné miesto.
Jedným z častých zdrojov konfliktov sú inžinierske siete, najmä elektrická prípojka, ktorá môže viesť cez pozemky susedov. Ak má elektrická prípojka viesť cez cudzí pozemok, je nevyhnutný písomný súhlas suseda. V prípade, že sa sused odmieta dohodnúť, je možné riešiť situáciu zriadením vecného bremena, ktoré sa musí zapísať do katastra nehnuteľností.
